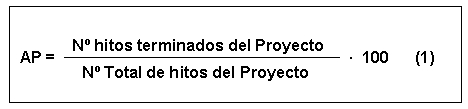

Medición de avance de un proyecto AP El avance de un proyecto AP, se define como la razón entre el número de hitos terminados y el número total de hitos del proyecto. El avance AP se expresa en porcentaje, por esta razón se multiplica la razón por 100.

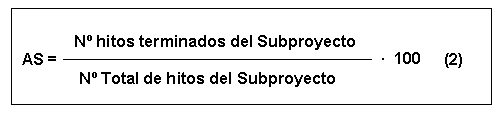

Es decir, el Avance de Proyecto AP se define en función de lo hitos independientemente de su distribución en los subproyectos del proyecto. Medición de avance de un subproyecto AS ara medir el avance de un subproyecto, AS, se utiliza la misma formula, pero limitada al subproyecto:
Medición de AP en función de los subproyectos AP(AS) Ahora, si se mide el avance de un proyecto AP en función de los avances de sus subproyectos AS, entonces este avance AP=F(AS), se calcula mediante el promedio ponderado de los subproyectos. Ponderador dado por el peso asociado al numero de hitos que tenga cada subproyecto. La formula se presenta de la siguiente manera:
Donde
Nótese que el Avance de un Proyecto NO es el promedio de los avances de los subproyectos Ejemplo:

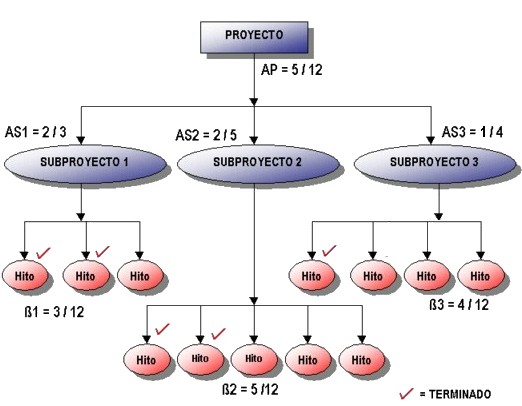

Supongamos un proyecto que contiene 12 hitos en total, con 3 subproyectos. Supongamos se han terminado 5 hitos del total. La distribución de los hitos y su término es:
Aplicando la formula (1) se obtiene directamente el avance del proyecto:
Aplicando la formula(2) obtenemos los avances individuales para cada subproyecto:
Aplicando la formula (3) para calcular el Avance del Proyecto, AP en función de los avances de los subproyectos se tiene:

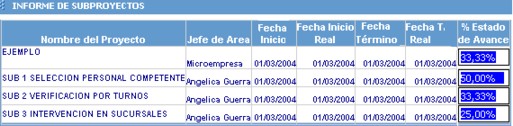

(*) Nótese que el Avance de Proyecto es igual bajo los dos métodos de cálculo (1) y (3) El avance de un proyecto determinado y sus subproyectos se visualiza en ¿COMO OBTENER UN INFORME DETALLADO? |
